案件焦点:
对方试图以“项目未竣工备案”为由逃避付款,一审败诉后甚至上诉企图翻案。山尘海盈律师团队精准拆解对方逻辑,提出关键事实:

项目已停工多时,实际进度已达合同约定付款节点;
一审已明确判定“付款条件成就”,对方抗辩缺乏事实与法律依据。
律所行动力:
1.证据链构建:

深挖合同、施工记录、往来文件,锁定付款节点达成证据;

2.庭辩制胜:

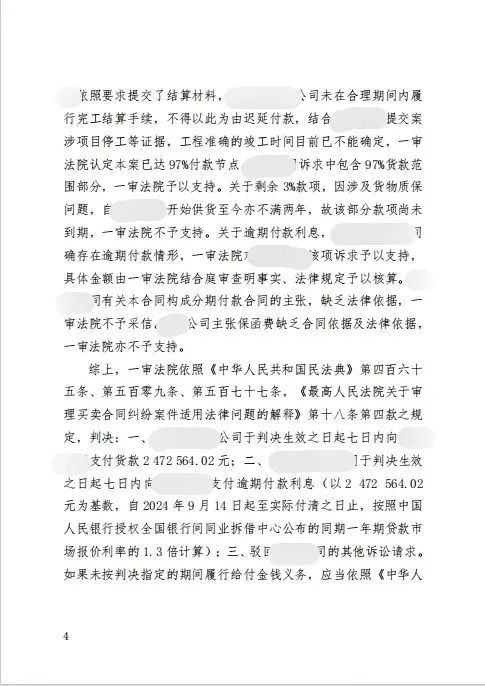

引用《民法典》第四百六十五条、第五百零九条、第五百七十七条,《最高人民法院关于审理买卖合同纠纷案件适用法律问题的解释》第十八条第四款之规定,击破对方拖延理由;

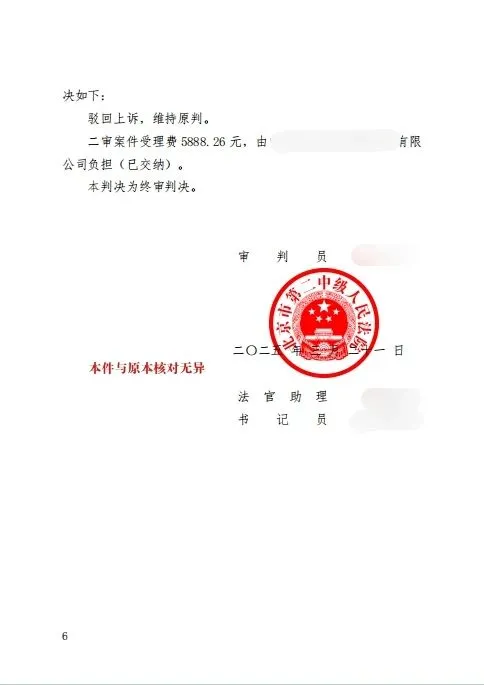

3.判决落地:
法院终审维持原判,判决文书掷地有声!山尘海盈律所已启动执行预案,全力保障客户权益兑现。
警示与启示:
遇到工程款拖欠和恶意拖延?别妥协!
专业律师团队能帮您:
预判风险,锁定证据
穿透对方拖延战术,直击法律核心
从诉讼到执行,全程护航
您的财产安全,山尘海盈律所全力捍卫! 如需法律支持,立即留言/后台私信,资深律师团队为您定制解决方案!

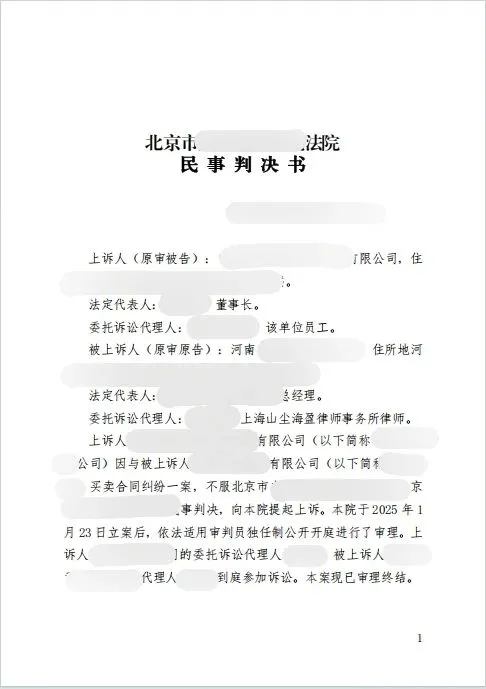

真实判决书:
